武漢新區博覽路工程自去年6月開工以來,面對現場不能大面積施工的問題,項目部不等不靠,因地制宜,主動出擊,合理分工。

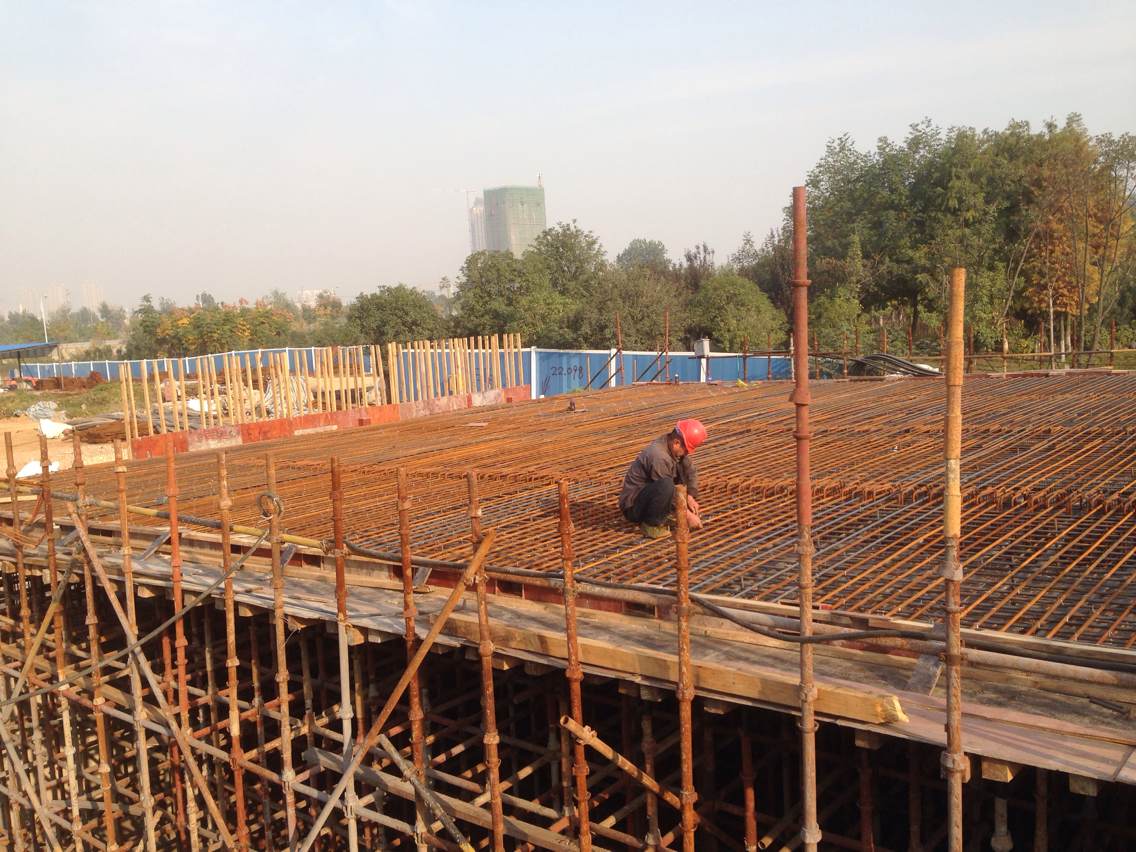

目前,該工程K0+521~K0+620段雨污水管已全部安裝完畢,正在進行填土工作,K1+240~K1+090段真空預壓工作即將完成,K0+628-757段西幅橋已經完成拆模和表層細部處理工作,橋前擋土墻已經澆筑養護完畢,正在對橋的護欄、人孔支模并進行澆筑,預計本月末完成;西幅橋的預制人行道板已經做好500塊左右,東幅橋K0+635-K0+671段外模板搭設和鋼筋綁扎工序都已經完成,正在進行箱梁內模板的搭設和調整。K0+708~K0+800段已完成路床整理工作,在天氣合適的情況對土路床局部回彈部分進行重新調整,準備鋪設水穩層。K1+650~K2+161段,原位測試以及土方卸載工作已經完成,正在鋪設雨污水管道以及砌檢查井。
該工程工期緊、任務重,但武漢新區博覽路項目部一直在確保安全和質量的前提下有序開展著各項工作,爭取早日完工。
